利玛特圆满交付!助力塔里木120万吨/年二期乙烯项目用冷装置稳定运营

前言

天山南麓戈壁之上,国家“十四五”重点绿色低碳工程——独山子塔里木120万吨/年二期乙烯项目历经22个月攻坚顺利一次投料开车,是国内全链条绿色低碳乙烯标杆工程。项目实现整体设备99%国产化,构建“绿电+碳捕集+蓝氢”完整循环体系,年减碳137万吨,补齐西部高端聚烯烃、合成橡胶产业链短板。整套装置全年需8000小时不间断运行,对核心冷冻设备的连续运行可靠性提出极高要求。

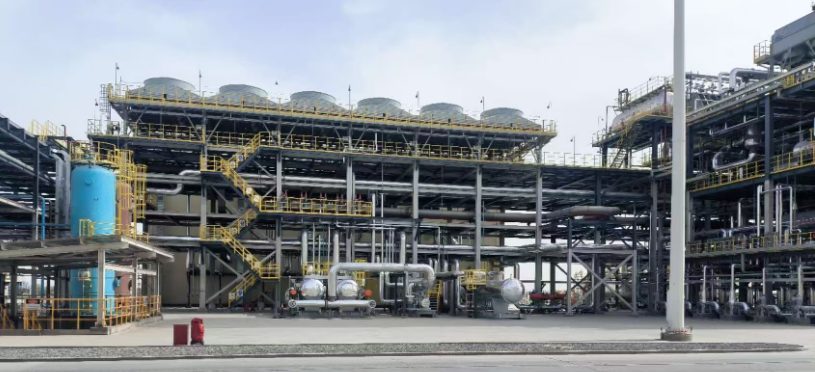

独山子塔里木120万吨年二期乙烯项目装置区

利玛特为全密度聚乙烯、LDPE/EVA联合、聚丙烯、顺丁橡胶装置及绿色低碳示范项目配套工业冷冻和气体压缩机组,全部一次开车成功,目前平稳运行3月有余,获得业主、总包各方全面肯定。

示范工程

项目地处塔克拉玛干沙漠北缘,常年受风沙与极寒环境考验。在总包和业主领导下,利玛特选用丙烯、氨等天然冷媒,供货工业冷冻机组与气体压缩机设备,深度嵌入国内炼化行业首个全链条绿色低碳示范工程,助力实现绿色技术闭环。

但碳氢类与氨类天然冷媒均属易燃易爆介质,对项目标准选用、非标设计、设备可靠性及项目管理均提出了更高要求。

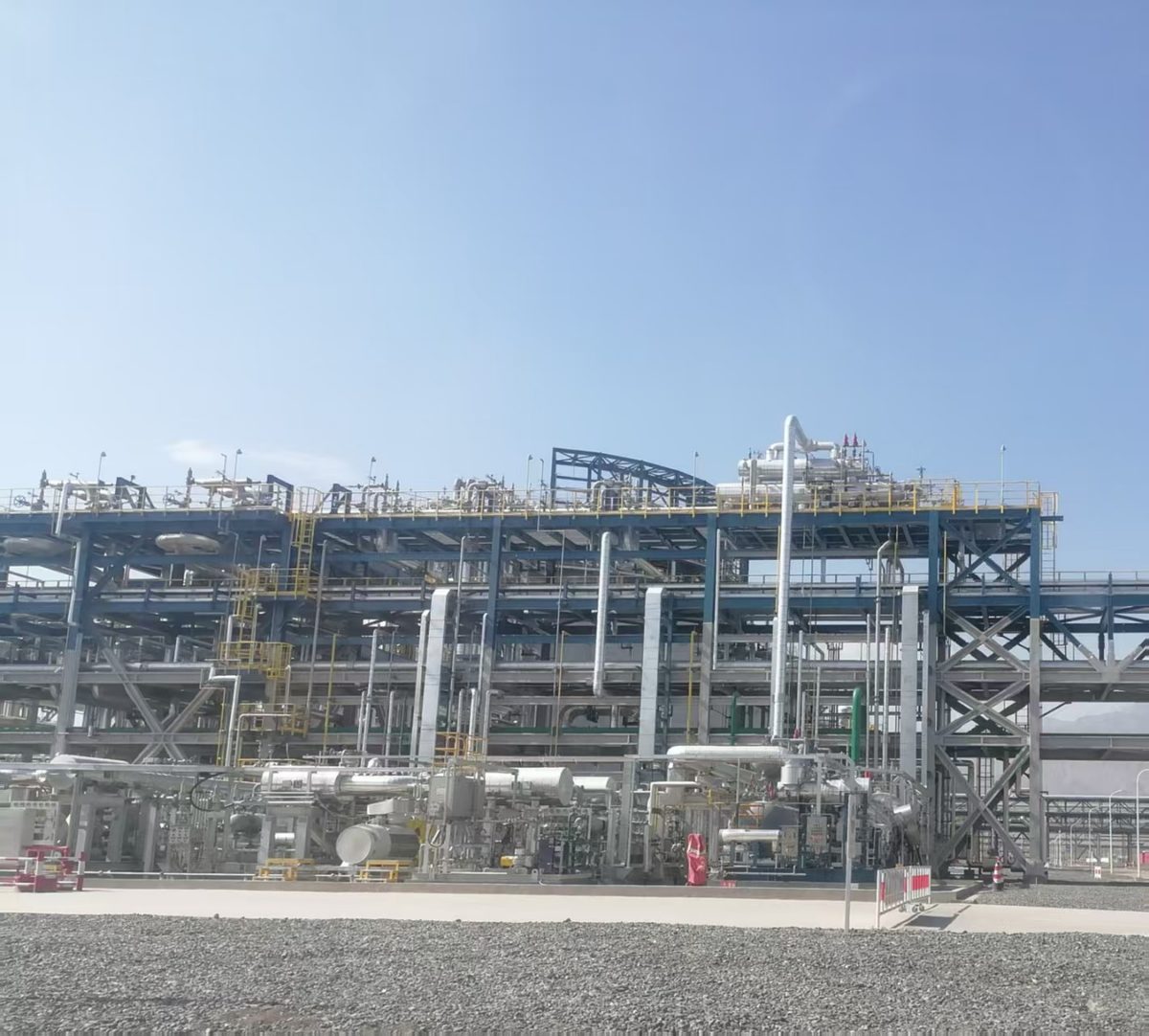

利玛特工业冷冻机组项目现场

核心装备先进可靠

利玛特严格以API系列标准为核心技术规范,全面执行国标与行业规范,围绕核心工艺要求采用全工况设计准则,满足最恶劣工况。以远超通用标准的制造与全流程检验要求,实现极端工况安全兜底、部件通用互换,刚性保障运行性能与能效,最终以高端制冷成套装备实现乙烯装备全链条供货,全部设备一次开车成功。

供货设备参照执行API619螺杆压缩机、API682机械密封、API614润滑油标准,辅助设备执行API-671联轴器、API-520&521安全阀规范,基于最坏工况保守设计、全流程失效预防,从设计、制造到出厂检测全工序规范执行,从源头规避非计划停机风险。

一)设备层面

压缩机低温壳体:选用-45℃低温碳钢,可通过-50℃冲击试验,消除丙烯泄漏导致的局部低温对承压件的失效影响。

超高耐压铸钢壳体:最大工作压力3.0MPaG,试验压力4.5MPaG,壳体预留≥3mm腐蚀裕量,筑牢承压安全防线。

双端面机械密封+冲洗方案:配置双端面机械密封+Plan72/75冲洗方案,三道密封环高于标准要求,实现易燃易爆工质零泄漏。

重载轴承与专用钢材:径向轴承采用滑动轴承,润滑良好下半永久性使用。

液烃接触部位压力容器和压力管道,采用低温合金钢,规避低温冷脆风险,适配高低温交变工况。

二)设计层面

宽频振动分析+冗余设计:校核1~1000Hz宽频振动特性,从源头规避共振;运转件振动约2.5mm/s,远低于API标准8mm/s限值。

换热器工艺冗余:在严格执行约定污垢系数基础上,充分考量各装置用冷弹性范围,主动预留换热富余量,覆盖工艺与设备的边界延展需求。

系统与工艺冗余:DCS控制与SIS联锁独立设置,重要仪表三取二/三取中;换热器主动预留换热富余量,覆盖边界延展需求。

油路冗余设计:以API-619附件E、API-614附件H为纲领,油泵、过滤器等核心部件100%备用,保障易损件满足24000小时使用寿命。

三)制造和检验

100%无损检测:重点设备压力管道全部对焊RT探伤,三个月累计拍片17159张,焊缝抽检一次验收合格。

全流程品控与测试:从材料到成品逐层验证,第三方监理驻场监造,全环节有据可查;交付后协同升级电机振动监控系统,保障关键工序按期推进。

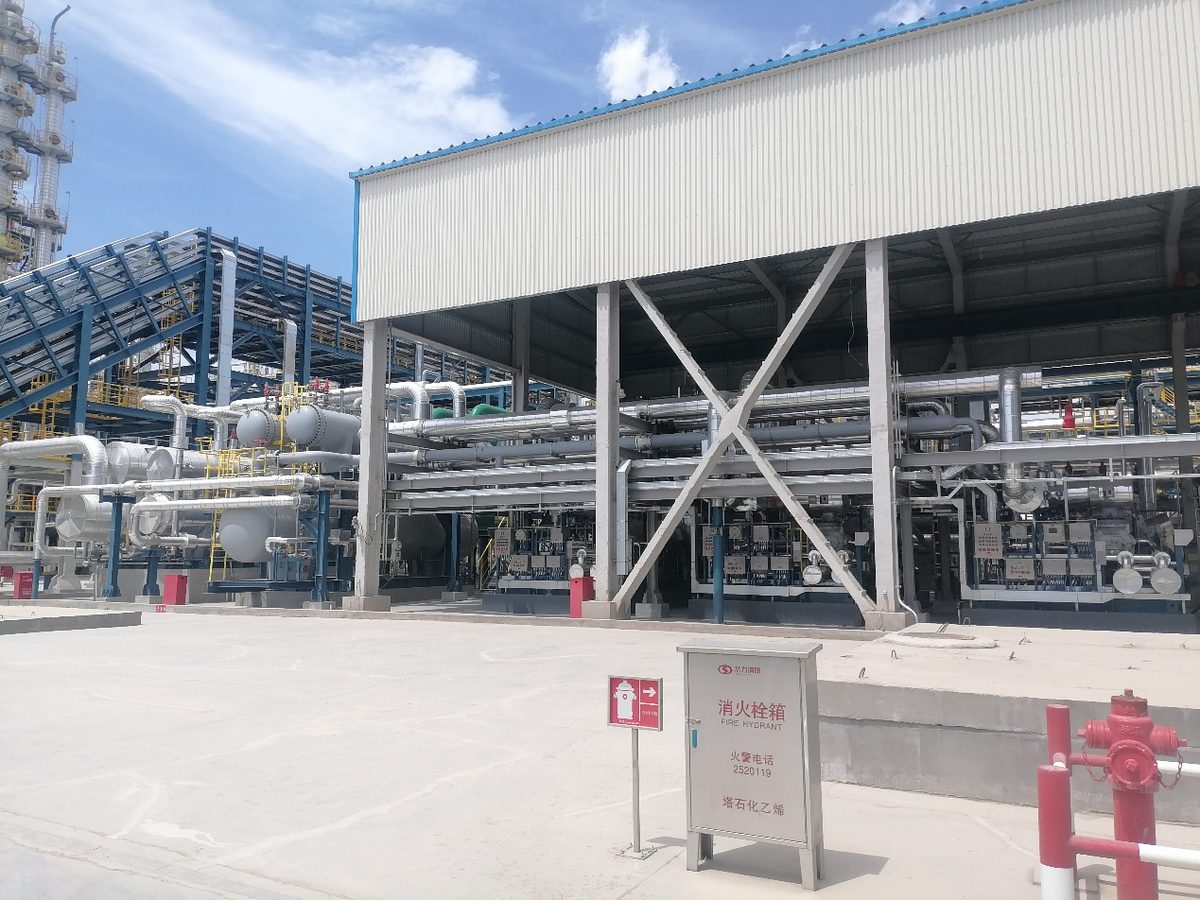

利玛特机组制造与检验现场

非标定制与创新工厂模式

一体化撬装供货:工厂整体预制撬块,全部法兰连接无现场高空焊接,仪表电气提前集成,整机发货大幅提速。

工业防护预制:依据GB规范完成爬梯、操作平台设计预制,设计阶段3D模型会审,兼顾工期与人员安全。

数字化可追溯交付:执行GB/T51296,提供高精度三维模型与全套档案,落实“一件、一码、一铭牌”,实现全寿命周期可追溯。

易损件通用化:统一各维护周期备件标准,压缩机60%备件通用,静设备填料、滤芯100%跨装置通用。

运转验证

开车3月以来,供货机组覆盖0负荷到满负荷全工况,自动运行下可精准跟随冷热负荷变化,历经各类运行状态均满足工艺与设备要求。

自控数据显示设备运行表现优异:机械密封泄漏量微小,冲洗方案零泄漏;电机振动符合GB/T10068A级;所有压缩机(含5台320mm转子大型机组)在10%~100%负荷区间,轴瓦振动均≤2.5mm/s,主运行区间壳体振动均值约1.5mm/s。

低振动、低噪声对应长寿命、高可靠、低运维与工艺稳定,直观体现了制造精度。设备平稳可靠的运行表现,获得了业主与总包的一致认可。

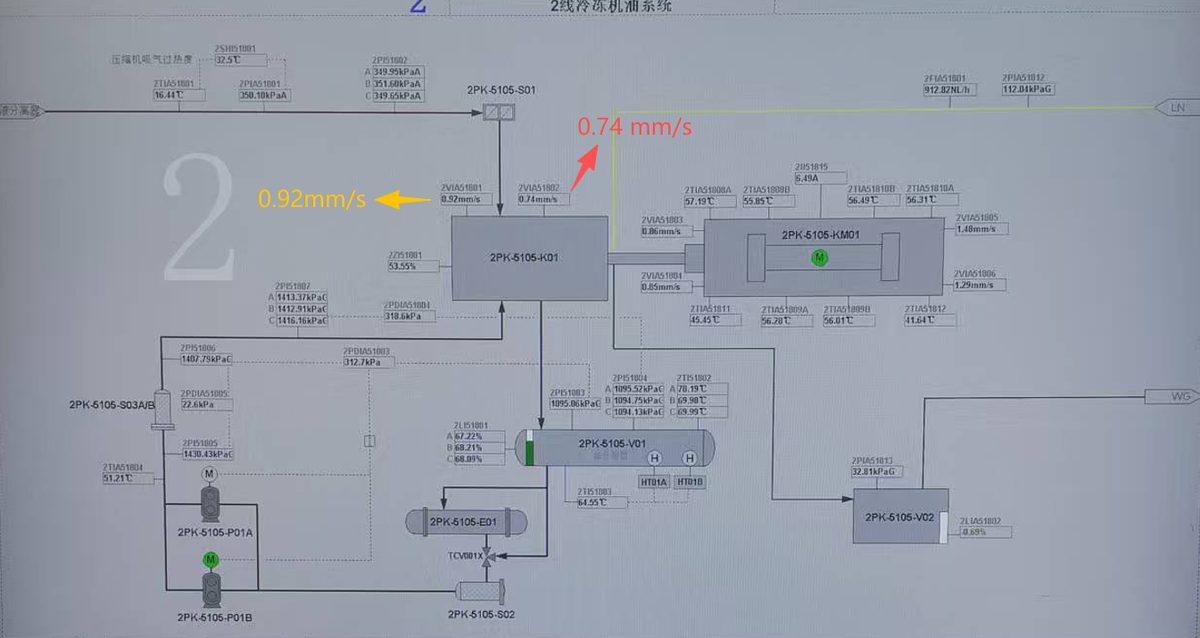

利玛特制冷机组运行现场

关于利玛特

苏州利玛特能源装备有限公司为华昌集团成员企业,主营工业制冷机组、ASME压力容器、管壳式换热器、气体压缩装置及撬装集成设备,持有ASME U钢印;PED 2014/68/EU 符合性可按项目办理,具备DNV、ABS、BV、CCS、LR、NK、KR等船级社项目取证经验,产品交付全球50多个国家。

如您的乙烯裂解、PDH或气体运输项目需要制冷机组选型支持,欢迎通过官网联系我们获取业绩表与技术方案。
